pe管熱熔焊接參數
在管道施工過程中,由于施工場地限制,會需要PE管焊接的情況,如頂管則有可能焊接幾十米上百米長,而焊接的不好則會影響施工質量,導致漏水,影響施工進度,這里潤碩管業給大家整理出一份PE管焊接方法及步驟:
PE管對口1.將需焊接的PE管、件固定在對接機上,按管材尺寸使用夾具。用刷子和棉布?jí)K將管口的氧化層、油污、塵埃清除干凈。
2.兩待連接件的連接端應伸出焊機夾具一定自由長度,并校直兩對應的待連接件,使其在同一軸線上。錯邊不宜大于壁厚的10%。
3.端面用銑刀刨光,使對接端面光滑、平整、清潔、垂直。注意:應先啟動銑刀,然后慢慢轉動進給手輪,當出現連續切削時撤去銑刀盤,通過調節夾具的松緊(必要時轉動管材)來校直兩對接件。
吸熱階段
加熱板自動升溫至綠色指示燈亮或達到設定溫度,將需焊接的管材、管件合攏使端面加熱,進給手輪當兩端面受壓到達相應的翻邊停止進給,保持吸熱狀態。將PE管材、管件從加熱板上分開,再將兩加熱端面合攏對接,(參見吸熱時間表)經加熱后的兩個管口熔化,當加熱至熔融狀態即完成了吸熱過程。在環境溫度為20℃時,加熱時間規定在10×厚秒,要求焊接面平整凸起高度達到要求的值。 注:此階段要求達到規定要求的凸緣即可,保持壓力進行吸熱就可以。不可以持續加大壓力!

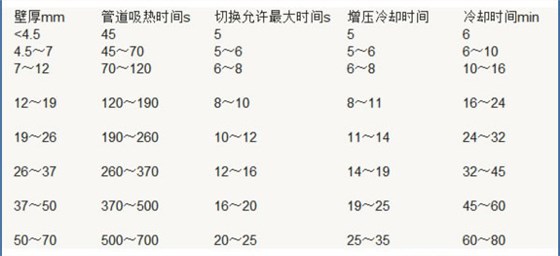

PE給水管焊接吸熱時間表
卸除電熱平模板當完成吸熱過程去掉電加熱板同時迅速開始加壓(參見對接壓力表),操作熟練到10秒內完成:特別是環境溫度低時盡可能地縮短,其端面冷卻非???,對接速度慢,直接影響焊接的質量。
PE給水管焊接時間壓力表
冷卻接口接口完成后,在卡具上應穩住對口,讓其自然冷卻,一般來說 DN110口徑以下的小口徑需要冷卻20分鐘以上 ,DN110以上口徑需冷卻半個小時以上。也根據手感判斷,如果翻遍溫度不是很熱 ,證明達到冷卻時間??蛇M(jìn)行另一端對口的組對和熔熱接口。打開夾具后卸除卡具對熔融接合口的外觀進行檢查,對口熱熔環向高度、寬度成形應均勻、美觀、其高度寬度應適宜。
PE給水管焊接中
PE給水管施工安裝要嚴格按照熱熔對接機焊接操作說明進行操作,包括管道的熱熔時間,冷卻時間,焊接溫度,合理損耗,焊接電壓等等焊接參數,PE管的焊接操作過程是非常嚴格的,如若稍有不慎將會影響整個工程的焊接質量,影響管道的正常運行,潤碩管業有專業的技術團隊幫您解決施工上的難題,保證保質保量的助您按時完成工期,歡迎來電咨詢。
